在疫情仍在全球肆虐的今天
有这么一群年轻人
工作在白天烈日炎炎、晚上只有8摄氏度的山上
奋战于各种工程机械与钢筋混凝土之间
不分昼夜、远离家人
不辞辛苦
投身山西兴能发电有限公司粉煤灰综合利用工程建设的最前沿
毫无怨言
奔波于复工复产的路上从未停歇
他们跟你我一样
是父母,是子女
是丈夫,是妻子
我们身边这群平凡的四建人
挥洒辛勤的汗水
释放无限的能量
如一个个跳动的音符
演奏着最美妙的乐曲
奉献让他们变得伟大
让我们来见证并致敬
这些最美的劳动者!

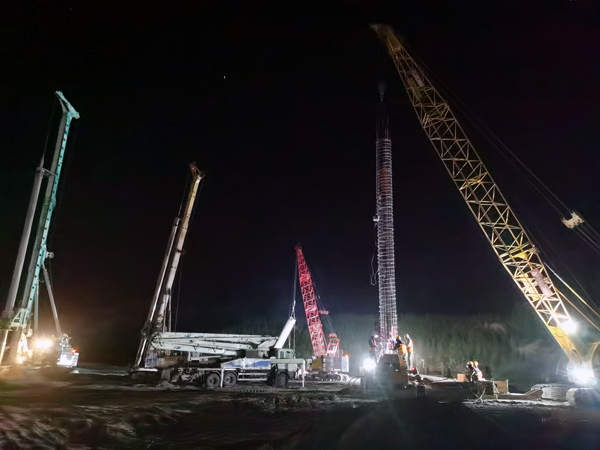

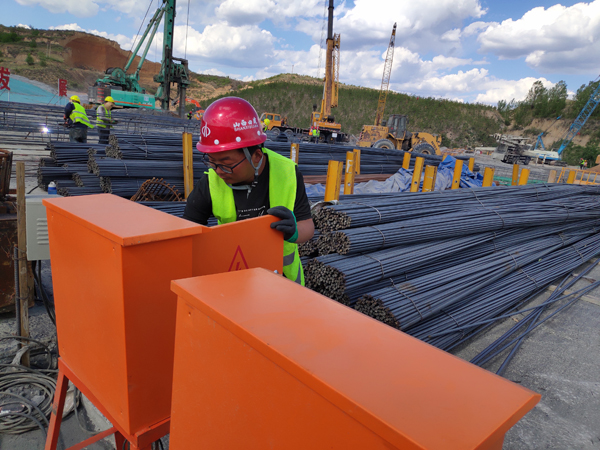

深夜依然忙碌的施工现场一角

从早忙到晚,永远充满工作激情的项目副经理——黄海

铁面无私,从严贯彻安全就是高压线的项目安全员——张华伟

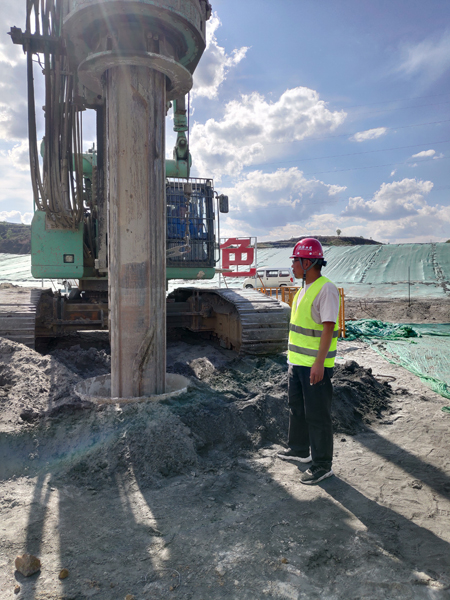

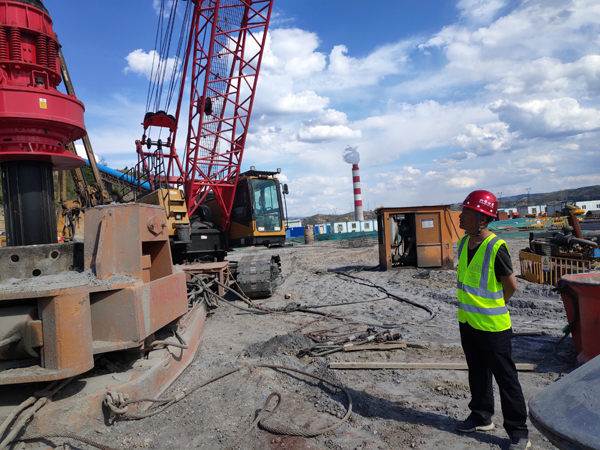

项目中流砥柱,不善言谈、身挂数职的中区施工员、材料员、后勤主管——白伟

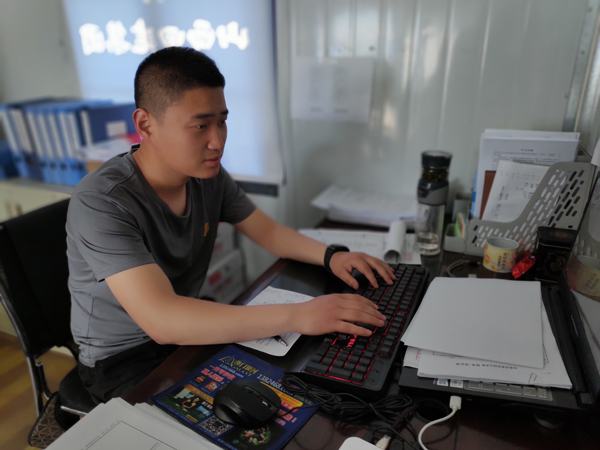

憨厚又充满上进心的资料员、试验员——李浩博(2019年新员工)

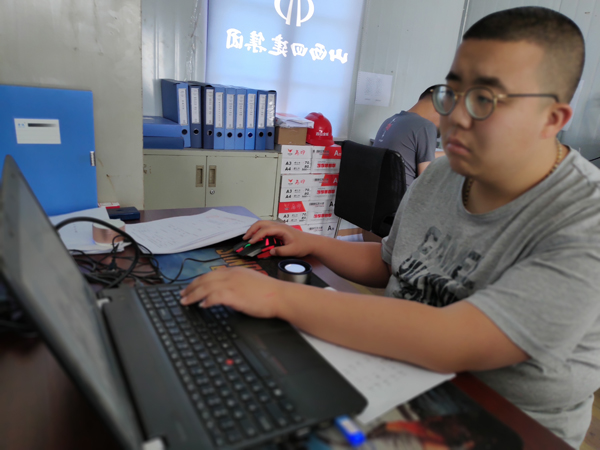

充满朝气的新生力量,项目见习核算员——薛磊

粗中有细,勇于挑战岗位转变的电工兼西区见习工长——霍李鑫

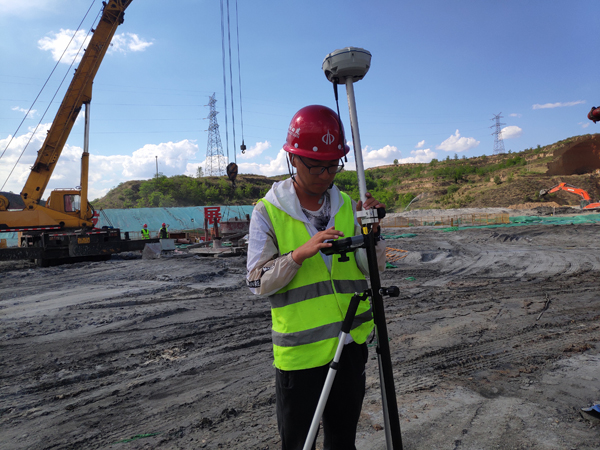

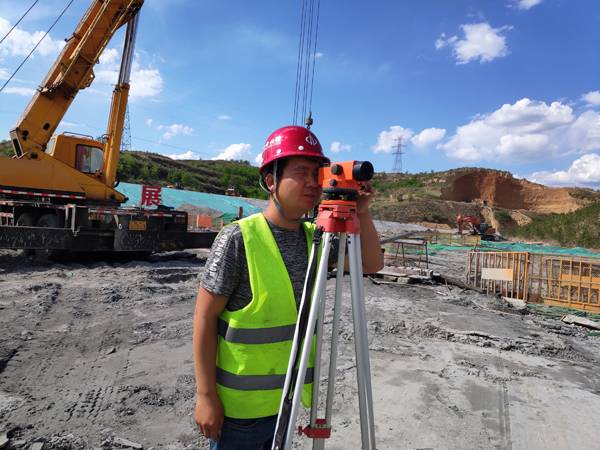

自学成才,熟练掌握RTK测量仪器的东区见习工长——杨俊明

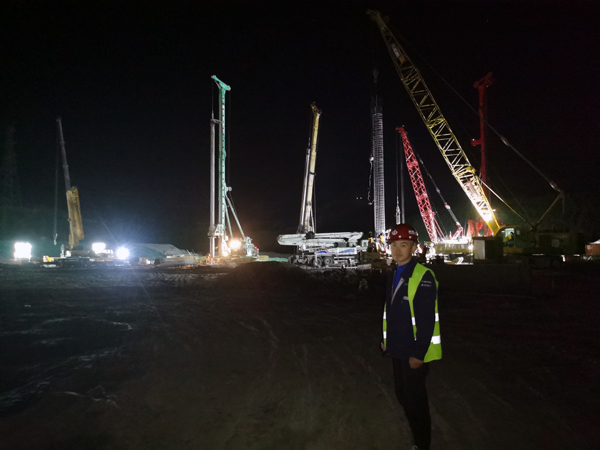

夜班“钉子户”,信奉“吃得苦中苦方为四建人”的准00后见习工长——代宇浩
工程简介:
本工程为山西兴能发电有限公司粉煤灰综合利用项目,为山西省节能减排、能源二次利用的重点工程。该工程位于山西省古交市228省道西北侧山顶上,山高坡陡、沟壑纵横,共包括4个大型灰库及配套设施,设计有钢筋混凝土灌注桩共计798根,桩径1m(局部0.8m),桩长40-75m。灌注桩施工从上至下贯穿整个粉煤灰(Q4ml)层、粉土层和泥岩层,桩底位于④砂岩层,入岩深度12m。
该项目是六分公司谋求转型发展以来的首个工业类建筑,工期紧、任务重。为了保证业主今年投产运营,项目部重视前期策划,通过对工程自身特点分析并结合场地条件,提前总结类似工程施工经验,做到充分优化、最大优化。考虑到粉煤灰土质疏松、遇水流动性强,传统的成桩工艺均不能正常成孔(塌孔严重),编制可行性的施工方案并多次组织专家进行论证,首次采用全钢护筒干作业成孔与泥浆护壁相结合的工艺进行施工,不仅加快了施工速度,而且能够提高施工质量、降低工程成本、保证施工安全。
